Noticias - 02 diciembre, 2024

ERP: qué es, qué tipos existen y cómo implementarlo en Perú sin detener tu operación

guia-tipos-erp-seleccion-integracion

Un ERP (Enterprise Resource Planning) es un software que integra en una sola base de datos las finanzas, ventas, compras, inventarios, producción y recursos humanos de una empresa. A diferencia de un sistema contable, que registra lo que ya ocurrió, un ERP conecta toda la operación en tiempo real. En Perú debe además emitir comprobantes electrónicos, generar los libros electrónicos (PLE) e integrarse con el SIRE de la SUNAT de forma nativa. Abajo: tipos de ERP, criterios para elegirlo en el mercado peruano y las cinco fases para implementarlo o migrar sin detener facturación ni cierres.

ERP (Enterprise Resource Planning): sistema de gestión integrado que centraliza los procesos de una empresa, contabilidad, tesorería, ventas, compras, inventarios, producción, proyectos y planillas, en una única plataforma y una única base de datos, de modo que cada transacción se registra una sola vez y queda disponible para todas las áreas en tiempo real.

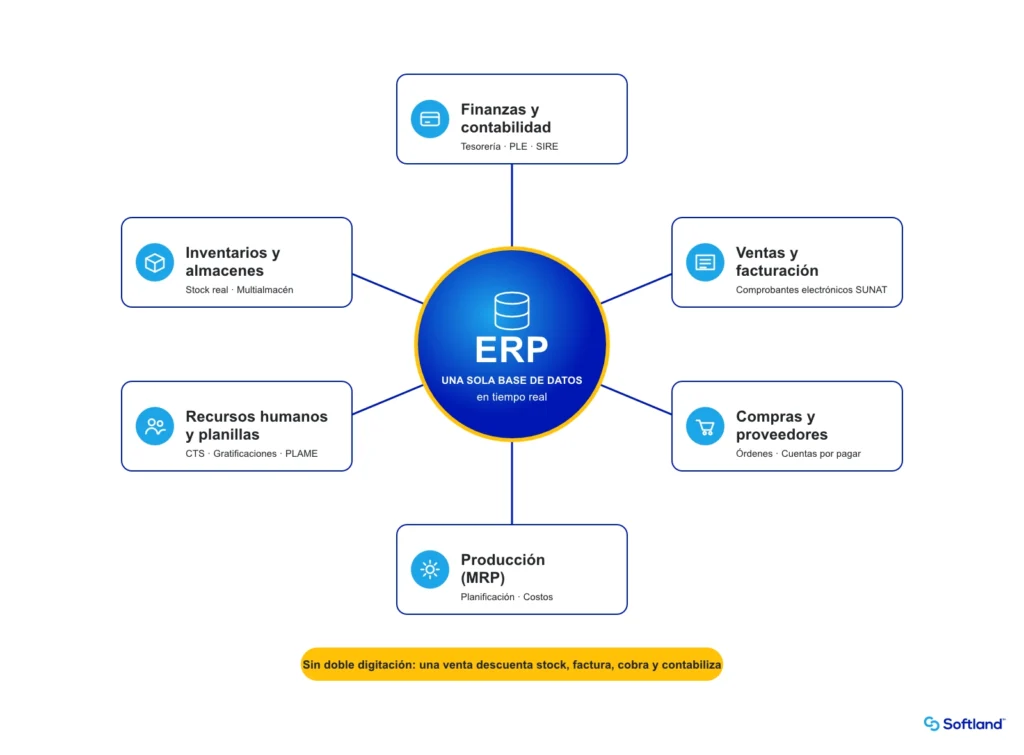

Esquema de un ERP: una sola base de datos que integra finanzas, ventas, compras, inventarios, producción y recursos humanos

La palabra clave es integrado. Un sistema contable tradicional cumple una función acotada: llevar los libros, producir estados financieros y declarar ante la SUNAT. Lo hace bien, pero llega tarde: describe el pasado, y depende de que las demás áreas le entreguen información por correo, Excel o doble digitación.

Un ERP invierte esa lógica. La venta que registra el vendedor descuenta stock, genera el comprobante electrónico, crea la cuenta por cobrar y alimenta el asiento contable sin intervención manual. El gerente de finanzas ve el flujo de caja del día, no el del mes pasado; esa visibilidad es la ventaja central de un ERP contable frente a un software de contabilidad. Ese salto de saber qué pasó a saber qué está pasando es lo que justifica el cambio.

CriterioSistema contable tradicionalERP
AlcanceLibros contables, estados financieros, declaracionesToda la operación: finanzas, ventas, compras, inventarios, RRHH
Momento de la informaciónCierre mensual, con días de consolidaciónTiempo real, cada transacción actualiza el resto
Origen de los datosDigitación desde otras áreas o ExcelRegistro único en el punto donde ocurre la operación
TrazabilidadDel asiento contable hacia atrás, limitadaDe extremo a extremo: pedido → despacho → factura → cobro → asiento
Uso gerencialCumplimiento tributarioDecisiones sobre flujo de caja, rentabilidad por unidad, proyecciones

Los sistemas ERP nacieron en la década de 1960 como herramientas de control de inventarios para plantas de manufactura (los llamados MRP, hoy un módulo de producción dentro del ERP), y con los años absorbieron contabilidad, compras, ventas y recursos humanos hasta convertirse en la columna vertebral de la gestión empresarial. Hoy los usan empresas peruanas de todos los tamaños y sectores, y la variable que decide si conviene uno no es la facturación sino la complejidad: varias áreas, varios almacenes o sucursales, y un cierre mensual que ya no cabe en una hoja de cálculo.

Un ERP no sustituye al CRM ni al software de planillas: los integra. El ERP y el CRM trabajan como un dúo: el CRM gestiona la relación comercial antes de la venta y el ERP ejecuta y contabiliza lo que esa venta genera.

Los tipos de ERP se clasifican por dónde se aloja el software, para qué industria está diseñado, a qué tamaño de empresa apunta y cómo se despliega. Ninguna categoría es mejor en abstracto; cada una responde a una situación distinta.

Alojamiento ¿Dónde vive el software? On-premise Instalado en servidores propios de la empresa. ELIGE ESTA OPCIÓN SI… Necesitas control físico de los datos y ya tienes infraestructura y equipo de TI propios. En la nube Alojado por el proveedor; acceso por internet. ELIGE ESTA OPCIÓN SI… Tienes varias sedes o equipos remotos y buscas menor inversión inicial y actualizaciones a cargo del proveedor. vs Industria ¿Para qué sector es? Vertical Funciones propias de un sector: construcción, retail, agro. ELIGE ESTA OPCIÓN SI… Tu sector tiene procesos que un sistema genérico no modela (por ejemplo, valorizaciones de obra). Horizontal Procesos genéricos aplicables a cualquier industria. ELIGE ESTA OPCIÓN SI… Tus procesos core son finanzas, compras, ventas e inventarios estándar. vs Tamaño ¿A qué volumen apunta? Para pymes Alcance simplificado y menor costo. ELIGE ESTA OPCIÓN SI… Facturas pocos comprobantes al día y tienes una sola razón social. Medianas y grandes Alto volumen transaccional, multiempresa y multisucursal. ELIGE ESTA OPCIÓN SI… Consolidas varias empresas, sucursales o miles de transacciones al mes. vs Despliegue ¿Cómo se pone en marcha? Modular Contratas e implementas módulo por módulo. ELIGE ESTA OPCIÓN SI… Quieres arrancar con finanzas e inventarios y sumar planillas después. Integrado Solución completa desde el inicio. ELIGE ESTA OPCIÓN SI… Todas las áreas ya deben trabajar sobre el mismo dato desde el día uno. vs
CriterioOpción AOpción BElige A si…Elige B si…
AlojamientoOn-premise: instalado en servidores propiosEn la nube: alojado por el proveedor, acceso por internetNecesitas control físico de los datos y ya tienes infraestructura y equipo de TITienes varias sedes o equipos remotos, quieres menor inversión inicial y actualizaciones a cargo del proveedor
IndustriaVertical: funciones específicas de un sector (construcción, retail, distribución, agroindustria)Horizontal: procesos genéricos aplicables a cualquier industriaTu sector tiene procesos que un sistema genérico no modela (por ejemplo, valorizaciones de obra)Tus procesos core son finanzas, compras, ventas e inventarios estándar
TamañoPara pymes: alcance simplificado, menor costoPara empresas medianas y grandes: alto volumen transaccional, multiempresa, multisucursalFacturas pocos comprobantes al día y tienes una sola razón socialConsolidas varias empresas, sucursales o miles de transacciones al mes
DespliegueModular: contratas e implementas módulo por móduloIntegrado: solución completa desde el inicioQuieres arrancar con finanzas e inventarios y sumar planillas despuésTu operación ya exige que todas las áreas trabajen sobre el mismo dato desde el día uno

Para empresas con varias sedes o personal en campo, migrar hacia un ERP en la nube suele ser la opción de menor fricción: elimina la dependencia de servidores locales, VPN y hardware que envejece. Las diferencias de costo, seguridad y mantenimiento se detallan en la comparativa de sistema ERP en la nube para Perú. Para empresas que consolidan varias razones sociales o manejan miles de comprobantes al mes, el criterio decisivo es la capacidad de volumen, y conviene evaluar la capacidad de volumen antes que el precio.

El momento de migrar a un ERP llega cuando la empresa crece más rápido que su capacidad de controlarla: las ventas suben, pero nadie sabe con certeza el stock real, la cobranza pendiente o el margen por línea de negocio. Casi siempre las cosas “van bien” cuando se toma la decisión; el problema es que van bien a ciegas.

Estas son las señales que, cuando se repiten mes a mes, indican que el sistema actual ya quedó chico:

  • El cierre contable toma semanas porque hay que consolidar información de varias áreas en Excel; un cierre contable automatizado lo reduce a días.
  • Cada área tiene su propio dato: finanzas, ventas y logística reportan cifras distintas sobre lo mismo.
  • Procesos críticos dependen de hojas de cálculo: costeo, control de inventarios, presupuesto o planilla se llevan fuera del sistema.
  • No hay visibilidad del flujo de caja en tiempo real: ingresos, egresos y proyecciones se conocen tarde, y la falta de efectivo por problemas de cobranza se detecta cuando ya ocurrió.
  • Facturación o planilla exigen digitación repetitiva, incluso para cumplir con la SUNAT.
  • Los sistemas actuales ya no tienen soporte ni actualizaciones fiscales, y cada cambio normativo se resuelve a mano.
  • Hay desarrollos a medida que nadie más puede mantener, costosos y frágiles.
  • La empresa creó nuevas razones sociales o absorbió otra, y consolidar es un proyecto en sí mismo.
  • Las decisiones se toman con información vieja, o simplemente se demoran porque no hay datos.

Tres o más de estas señales al mismo tiempo convierten el problema de operativo en estratégico; son también los motivos habituales para dejar el software contable y migrar a un ERP. Postergar la decisión no lo congela: acumula reprocesos, contingencias fiscales y una pérdida de control que se paga después, en la migración, con datos más sucios.

Elegir un ERP en Perú exige tres verificaciones que no aplican en otros mercados: cumplimiento nativo con la SUNAT, cálculo de planilla según la legislación laboral peruana y soporte técnico local. Solo después de aprobar esas tres tiene sentido comparar funcionalidades, precio y proveedor.

Criterios propios del mercado peruano

  1. Integración con la SUNAT sin desarrollos externos. El sistema debe emitir comprobantes de pago electrónicos, generar los Libros Electrónicos (PLE), integrarse con el Sistema Integrado de Registros Electrónicos (SIRE) y producir las estructuras para PDTs y reportes fiscales, de modo que el ERP contable esté preparado para auditorías fiscales. Pregunta cómo y en cuánto tiempo el proveedor incorpora los cambios normativos: cada integración externa es un punto de falla.
  2. Adaptabilidad a la legislación laboral. El módulo de RRHH debe calcular planilla, CTS, gratificaciones y vacaciones según la norma peruana, y automatizar el PLAME y el T-Registro. Un error aquí termina en una auditoría laboral de SUNAFIL, no en un ajuste contable.
  3. Soporte técnico en el país. Un equipo que conozca la realidad tributaria local, responda en tu zona horaria y haya implementado empresas de tu tamaño. Pide referencias de clientes comparables y habla con ellos.

Criterios generales

  • Necesidades específicas antes que catálogo de funciones. Parte del tamaño, la industria, los procesos que fallan hoy y los objetivos a tres años. Eso define qué módulos son prioritarios y cuáles son ruido.
  • Costo total de propiedad (TCO), no precio de licencia. Suma software, implementación, capacitación, infraestructura y mantenimiento durante 3–5 años, y contrasta con el retorno esperado (horas de digitación eliminadas, días de cierre ahorrados, quiebres de stock evitados). Un ERP en la nube por suscripción tiene menor costo inicial; uno on-premise concentra la inversión al inicio.
  • Escalabilidad. El sistema debe soportar más usuarios, más transacciones y más razones sociales sin cambiar de plataforma.
  • Proveedor como socio, no como vendedor. Experiencia en tu industria, metodología de implementación documentada, casos de éxito verificables y estabilidad de la empresa que lo respalda. Esta guía de proveedores de ERP en Perú resume qué preguntar en cada reunión.

Sobre los “mejores ERP para pymes”: no existe un ranking universal. Un ERP que es el mejor para una constructora con valorizaciones de obra es una mala compra para una distribuidora con 8 almacenes. La comparativa útil es la que se hace contra tus propios procesos, con una demo sobre tus datos.

Una implementación de ERP se ejecuta en cinco fases: planificación y mapeo de procesos, depuración y migración de datos, parametrización con localización tributaria, pruebas en paralelo con capacitación, y puesta en marcha (Go-Live) acompañada. El orden importa: cada fase produce el insumo de la siguiente, y saltarse una se paga en la salida en vivo.

1 FASE 1 Planifica y mapea los procesos BLUEPRINT · AS-IS / TO-BE Objetivos medibles y equipo del proyecto Usuarios clave por cada área Cómo opera hoy vs. cómo debería operar ENTREGABLE Diseño alineado a la operación real, no a un estándar genérico 2 FASE 2 Depura y migra los datos CALIDAD ANTES QUE VOLUMEN Eliminar clientes y proveedores duplicados Normalizar maestro de artículos e inventarios Conciliar saldos contables ENTREGABLE Datos limpios y homologados listos para cargar 3 FASE 3 Parametriza y localiza LOCALIZACIÓN PERUANA NATIVA Configurar según los procesos definidos Activar facturación electrónica, PLE y SIRE Estructuras para PDTs, sin integraciones externas ENTREGABLE Sistema configurado y alineado con la SUNAT 4 FASE 4 Prueba en paralelo y capacita SHADOWING DURANTE UN CIERRE Ambiente de pruebas con los datos depurados Sistema antiguo y nuevo operando a la vez Formación de Key Users que replican en su área ENTREGABLE Un cierre contable en paralelo que cuadra 5 FASE 5 Sal en vivo con acompañamiento GO-LIVE Y ESTABILIZACIÓN Fecha fija de puesta en producción Carga aprobada por todas las áreas Proveedor en sitio o en línea las primeras semanas ENTREGABLE Operación estable con retroalimentación formal por área Enfoque por Unidades de Valor (UVA) Los módulos se priorizan según el giro de la empresa y salen a producción por separado: cada área empieza a generar valor sin esperar a que termine todo el proyecto. Ventas e inventarios Go-Live temprano · quick wins Facturación electrónica Primer proceso validado en producción Contabilidad y tesorería Se estabiliza tras el primer cierre Presupuestos y planillas Se suman cuando el núcleo ya opera Los mayores retrasos no vienen de la tecnología, sino de datos sucios sin depurar y de usuarios clave sin tiempo asignado al proyecto.

Esta es la metodología que aplica Ofisis en implementaciones de empresas medianas y grandes en Perú:

  1. Planifica y mapea los procesos (Blueprint / As-Is – To-Be). Define objetivos medibles, nombra al equipo del proyecto y a los usuarios clave de cada área, y documenta cómo opera hoy la empresa (As-Is) frente a cómo debería operar (To-Be). Aquí aparecen los cuellos de botella y los procesos manuales que no deben trasladarse al nuevo sistema. Resultado: un diseño alineado a la operación real, no a un estándar genérico.
  2. Depura y homologa los datos. Elimina clientes y proveedores duplicados, normaliza el maestro de artículos y las estructuras de inventario, y concilia los saldos contables. La calidad del ERP nunca supera la calidad de los datos que recibe; un maestro de artículos sucio se convierte en stock fantasma el primer mes.
  3. Parametriza y localiza. Configura el sistema según los procesos definidos y activa la localización peruana: facturación electrónica, PLE, SIRE, estructuras para PDTs. Todo dentro del ERP, sin integraciones externas que sumen complejidad y riesgo fiscal.
  4. Prueba en paralelo y capacita. Carga los datos depurados en un ambiente de pruebas y opera el sistema antiguo y el nuevo de forma simultánea (shadowing) durante al menos un ciclo de cierre. Valida que los resultados contables, financieros y operativos cuadren. En paralelo, entrena a los usuarios clave (Key Users), que después replican el conocimiento en sus áreas.
  5. Sal en vivo con acompañamiento (Go-Live). Fija la fecha de puesta en producción, carga la información aprobada por todas las áreas y mantén al proveedor en sitio o en línea durante las primeras semanas para resolver incidencias sobre facturación, compras y contabilidad. Programa un período de estabilización con retroalimentación formal de cada área.

Sobre esta base, Ofisis aplica un enfoque por Unidades de Valor (UVA): prioriza los módulos según el giro de la empresa y permite poner en producción áreas por separado, por ejemplo, ventas e inventarios antes que presupuestos, de modo que cada proceso empiece a generar valor sin esperar a que todo el proyecto termine. El acompañamiento de esta metodología se ofrece como servicio de consultoría desde el diagnóstico hasta la operación en vivo.

La duración de una implementación de ERP depende del número de módulos, la cantidad de razones sociales y sucursales, el volumen y la calidad de los datos históricos, y el grado de personalización. No existe un plazo estándar honesto; sí existen dos preguntas mejores que “cuánto tarda”.

La primera: ¿cuándo empieza a generar valor? Un proyecto que sale en vivo por módulos entrega resultados desde las primeras semanas (por ejemplo, control de inventarios y facturación electrónica), mientras contabilidad y presupuestos se estabilizan después. Un proyecto big bang concentra todo el riesgo en una fecha.

La segunda: ¿qué controla el plazo? Tres factores: un cronograma con hitos definidos y validaciones en cada fase; control presupuestal y de alcance para evitar que el proyecto crezca mientras avanza; y quick wins tempranos que sostengan el compromiso de los usuarios. Sin esos tres, cualquier estimación inicial es optimista. En la práctica, los mayores retrasos no vienen de la tecnología sino de datos sucios que nadie quiso depurar y de usuarios clave sin tiempo asignado al proyecto.

Una implementación de ERP bajo metodología Agile divide el proyecto en iteraciones cortas (sprints de dos a tres semanas) con entregas funcionales al final de cada una, en lugar de un único diseño exhaustivo seguido de un desarrollo largo y una prueba final. El enfoque clásico (waterfall) sigue siendo válido para las fases no funcionales: migración de datos, pruebas de rendimiento y el cut over previo a la salida en vivo.

Iván Nicho, Gerente de Consultoría en Ofisis, describe cómo cada etapa clásica se adapta a una entrega ágil:

  • Modelamiento de procesos: un análisis rápido del negocio en lugar de documentos de análisis y diseño interminables. Los Product Owners de cada área se incorporan desde el inicio con autoridad para decidir, y se forman equipos pequeños y multifuncionales (TI, usuarios y consultor del proveedor).
  • Configuración: los equipos resuelven las dificultades técnicas “en vivo” sobre el sistema, no sobre un diseño teórico. Se construye una hoja de ruta de alto nivel con las mejoras identificadas y una oficina de proyecto (PMO) que coordina los flujos funcionales y no funcionales.
  • Implementación en oleadas: las pruebas de extremo a extremo (E2E) y de aceptación de usuario (UAT) se hacen en cada sprint, no una sola vez al final. Cada oleada captura valor y reduce el retrabajo de la fase final.

Los beneficios que Ofisis observa en sus proyectos con este enfoque: menos retrabajo en pruebas E2E y UAT, mayor visibilidad del avance para el dueño del producto, más carga de trabajo absorbida por período gracias a equipos funcionales pequeños, y una adopción más amplia porque los usuarios participan durante toda la implementación en vez de recibir el sistema terminado.

El Manifiesto Ágil de 2001, redactado por 17 desarrolladores de software, fijó cuatro valores: individuos e interacciones sobre procesos y herramientas; software funcionando sobre documentación exhaustiva; colaboración con el cliente sobre negociación contractual; y respuesta al cambio sobre seguir un plan. Scrum y Kanban son dos formas de aplicarlos.

Scrum organiza el trabajo en sprints con roles definidos (Product Owner, Scrum Master, equipo) y ceremonias fijas; encaja en la construcción de módulos con alcance claro por iteración. Kanban visualiza el flujo de tareas en un tablero con límites de trabajo en curso, sin sprints; encaja en el soporte post-Go-Live y en la gestión de incidencias. Nada impide combinarlos: Scrum para construir, Kanban para estabilizar. Lo que sí exige cualquiera de los dos es que la organización cliente adopte las reglas, no solo el proveedor.

Un ERP fracasa más por resistencia de los usuarios que por fallas técnicas, porque involucra a toda la empresa y cambia la forma de trabajar de cada área. Por eso el proyecto necesita un gestor del cambio, con frecuencia el área de RRHH lidera ese cambio digital: la persona que alinea la estrategia del negocio con el proyecto, comunica los beneficios, anticipa la resistencia y organiza la capacitación.

Rocío Caldas, Jefe de Producto ERP en Ofisis, resume las funciones del gestor del cambio en una implementación:

  • Analizar la situación actual y definir qué se espera conseguir con el ERP.
  • Formular planes de acción para los cambios que vendrán en procesos y roles.
  • Ejecutar programas de comunicación sobre lo que ganará la empresa y cada colaborador.
  • Coordinar y ejecutar las capacitaciones durante todo el proyecto.

El perfil requiere liderazgo e influencia, comunicación persuasiva, gestión de proyectos basada en procesos, manejo de riesgos y capacidad de análisis. Como marco de trabajo, los 8 pasos de John Kotter aplicados a un proyecto ERP:

  1. Establece un sentido de urgencia: por qué el sistema actual ya no sirve.
  2. Forma una coalición: consigue el apoyo de gerencia y de los líderes de cada área.
  3. Define la visión: qué beneficios concretos traerá el cambio.
  4. Comunica esa visión a toda la organización; sé embajador del cambio.
  5. Elimina obstáculos: integra a los detractores mediante capacitación y participación.
  6. Muestra logros de corto plazo: cada módulo en producción es una victoria visible.
  7. Mantén la inercia y busca la mejora continua.
  8. Institucionaliza el cambio: que el nuevo sistema sea la forma normal de trabajar, no “el proyecto”.

Sí. Un ERP se puede implementar de forma 100 % remota si el proyecto se gestiona por entregables firmados, con herramientas de gestión en la nube y sesiones por videoconferencia grabadas. La presencialidad no garantiza control; los entregables validados sí.

Pedro Soto, Director Regional de Consultoría, describe los beneficios observados en proyectos remotos ejecutados desde 2020:

  • Más horas productivas: las horas de traslado del consultor se convierten en horas de sesión, y las jornadas empiezan y terminan según lo planificado.
  • Sesiones de capacitación grabadas (con consentimiento de las partes) que forman una biblioteca de videos reutilizable para autocapacitación, en lugar de manuales extensos que nadie lee.
  • Cero viáticos para empresas fuera de Lima o de la zona de cobertura, presupuesto que puede redirigirse a más horas de consultoría o capacitación.
  • Flexibilidad de agenda entre consultor y usuarios clave.
  • Proyectos regionales en varios países gestionados de forma remota con consultores locales.

Las condiciones para que funcione: una solución disponible en la nube (no solo on-premise) con ciberseguridad avanzada en la nube, una herramienta colaborativa de gestión del proyecto, indicadores de avance visibles para ambas partes, y que cada entregable, una carga de datos, un reporte, una configuración, se firme solo cuando el usuario esté satisfecho. Cabify implementó su solución con Ofisis durante el estado de emergencia de 2020 y salió en vivo cumpliendo los plazos del área, según Yanilú Murga, Head of Pride & Talent de la empresa.

Un ERP con recursos humanos integrados, o conectado por interfaces seguras con el software de planillas, elimina el punto donde más errores se generan en una empresa peruana: el traslado manual de la planilla a la contabilidad. Cada cálculo de remuneraciones, provisiones y aportes se convierte en asiento contable sin digitación intermedia.

La integración del software de nómina con el ERP produce tres resultados concretos:

  • Asientos contables automáticos por remuneraciones, CTS, gratificaciones y vacaciones, con provisiones exactas en cada cierre.
  • Cumplimiento oportuno de retenciones e impuestos asociados y de obligaciones previsionales (AFP, ONP, EsSalud), con la automatización del PLAME y T-Registro frente a la SUNAT y el Ministerio de Trabajo y Promoción del Empleo (MTPE).
  • Costo laboral real por área o proyecto, visible en los mismos reportes que el resto de la operación y en los KPIs de planillas que sigue gerencia.

Si la planilla se lleva en un sistema separado, la pregunta al evaluar el ERP es cómo se conectan y quién mantiene esa conexión cuando cambia la norma. Un software de planillas para Perú que ya nazca integrado al ERP evita esa dependencia.

Los tres temores que más retrasan la decisión de migrar tienen respuesta metodológica, no tecnológica.

Mito: “Cambiar de ERP implica detener la operación por días o semanas.”
Realidad: una implementación por fases con pruebas en paralelo mantiene el sistema antiguo operando hasta que el nuevo demuestra que cuadra. La operación no se detiene; se duplica temporalmente en un ambiente controlado.

Mito: “Se perderá información histórica crítica.”
Realidad: la migración incluye depuración, validación, conciliación de saldos y pruebas de integridad antes de la salida en vivo. Lo que sí se pierde, y conviene, son los duplicados e inconsistencias que el sistema anterior acumuló.

Mito: “El cambio afectará la facturación y el cumplimiento tributario.”
Realidad: la parametrización local alineada con la SUNAT se prueba antes del Go-Live, y facturación electrónica es el primer proceso que se valida en producción. Un proveedor con experiencia local trata este punto como no negociable.

Superar el miedo al cambio no consiste en evitar la migración sino en gestionarla con metodología, datos limpios y un equipo con tiempo asignado. Esa es la diferencia entre un proyecto riesgoso y una transición controlada.

Empieza por lo que no cuesta: cuenta cuántas de las nueve señales de la sección “¿Cuándo es el momento de migrar?” se repiten cada mes en tu empresa y estima cuántas horas al mes se van en consolidar información fuera del sistema. Esa cifra es el primer argumento del caso de negocio.

Después, define con tu equipo los tres procesos que más duelen cierre, inventarios, planilla, facturación y pide a los proveedores una demo sobre esos procesos con tus propios datos, no una presentación genérica.

Ofisis ERP cubre ventas, distribución, inventarios, contabilidad, tesorería y presupuestos con localización peruana completa (facturación electrónica, PLE, SIRE) e integración nativa con planillas. Si quieres evaluar tu caso con un consultor que haya implementado empresas de tu tamaño en Perú, conoce Ofisis ERP y agenda una asesoría o solicita una cotización de ERP.

ERP significa Enterprise Resource Planning, planificación de recursos empresariales. Es un software que integra contabilidad, finanzas, ventas, compras, inventarios, producción y recursos humanos en una sola base de datos. Sirve para registrar cada operación una sola vez, eliminar la doble digitación entre áreas y tener información en tiempo real para decidir.

El costo depende del tipo de despliegue (nube o servidores propios), el número de usuarios y los módulos contratados. Un ERP en la nube funciona por suscripción y tiene un costo inicial menor; uno on-premise concentra la inversión en licencias e infraestructura al inicio. Compara siempre el costo total de propiedad a 3–5 años, incluyendo implementación, capacitación y mantenimiento; una cotización detallada debe desglosar los cuatro rubros.

Un ERP diseñado para Perú debe emitir y validar comprobantes de pago electrónicos de forma nativa, además de generar los Libros Electrónicos (PLE) e integrarse con el SIRE. Si el proveedor ofrece la facturación electrónica mediante una integración externa, pregunta quién la mantiene cuando la SUNAT cambia la norma y cuánto tarda en actualizarse.

Un CRM (Customer Relationship Management) gestiona la relación con clientes y prospectos antes de la venta: contactos, oportunidades, seguimiento comercial. Un ERP ejecuta y contabiliza lo que esa venta genera: pedido, despacho, factura, cobranza, stock y asiento contable. Se complementan; muchas empresas integran ambos para que la oportunidad ganada en el CRM se convierta en pedido en el ERP.

Los ERP se clasifican en cuatro pares: on-premise o en la nube (según dónde se aloja), vertical u horizontal (según si está diseñado para una industria específica), para pymes o para empresas medianas y grandes (según el volumen que soporta), y modular o integrado (según cómo se despliega). En Perú, la nube gana terreno en empresas con varias sedes por su menor inversión inicial. Ampliamos cada tipo en qué es un ERP: tipos, beneficios y características.

Busca experiencia local comprobada con empresas de tu tamaño e industria, localización tributaria nativa (SUNAT, PLE, SIRE, PLAME), un equipo de soporte en el país, una metodología de implementación documentada por fases y referencias de clientes con los que puedas hablar directamente. La solidez de la empresa proveedora importa tanto como el software: es una relación de años.

Recibe las últimas novedades tecnológicas, de RRHH y empresariales a través de nuestras notas de interés.


    Comentarios
    Deja tu comentario

    Artículos relacionados

    Incremento de la UIT 2026 en Perú
    Incremento de la UIT 2026 en Perú: qué significa y cómo impacta a trabajadores y empresas
    El incremento de la UIT 2026 en Perú ya es una realidad y, como ocurre cada año, genera dudas tanto en personas como en empresas. Aunque muchas […]
    Aguinaldo y gratificación de diciembre en 2025
    Aguinaldo y gratificación de diciembre en 2025: lo que debes saber para recibir o pagar este beneficio sin contratiempos
    Cuando llega fin de año, las conversaciones en oficinas, talleres, tiendas y chats de trabajo suelen girar en torno a un tema clave: el dinero […]
    Compensación por tiempo de servicios en 2025 en Perú
    Compensación por tiempo de servicios en 2025: guía para empresas sobre el depósito de noviembre
    La gestión de la Compensación por Tiempo de Servicios en 2025 toma especial relevancia para las empresas del régimen privado en Perú. Más allá de ser un […]
    Contáctanos icono
    Contacto
    Ofisis
    Resumen de privacidad

    Esta web utiliza cookies para que podamos ofrecerte la mejor experiencia de usuario posible. La información de las cookies se almacena en tu navegador y realiza funciones tales como reconocerte cuando vuelves a nuestra web o ayudar a nuestro equipo a comprender qué secciones de la web encuentras más interesantes y útiles.
